新股配資門戶網:外送線路建設延遲,包頭卜爾漢圖300MW/1800MWh獨立儲能不能如期并網

diandeng diandeng 發表于2026-10-06 09:28:02 瀏覽51 評論0

搶沙發發表評論

外送線路建設延遲,包頭卜爾漢圖300MW/1800MWh獨立儲能不能如期并網_新浪財經_新浪網

「儲能與電力市場」獲悉,10月1日,永臻股份發布公告稱,由于園區500kV匯集升壓站至卜爾漢圖500kV變電站外送線路因地方政府及供電公司建設緩慢,施工出現延遲。受此影響,公司投資建設的包頭卜爾漢圖300MW/1800MWh電網側獨立儲能示范項目儲能電站項目不能如期于2026年9月30日并網。

該項目建設一波三折:

2024年6月,內蒙古能源局印發《2024年新型儲能專項行動實施項目清單》,包頭卜爾漢圖寶豐寧夏寶豐1500MW/9000MWh新型儲能專項行動項目成功入選,實施主體為寧夏寶豐儲能科技有限公司,原定投產時間為2024年12月。

2025年7月,內蒙古能源局批準同意包頭卜爾漢圖寶豐150萬千瓦/900萬千瓦時新型儲能專項行動項目拆分為6個單體項目推進。永臻股份包頭儲能項目為其中之一,單體項目通過220kV線路接入園區500kV匯集升壓站后接入卜爾漢圖500kV變電站。

2025年6月17日,永臻股份通過《關于對外投資項目的議案》,同意公司下屬公司永臻電力(包頭)有限公司作為投資主體100%投資建設30萬千瓦/180萬千瓦時電網側獨立儲能示范項目,主要建設內容包括30萬千瓦/180萬千瓦時新型儲能電站和220kV升壓站等配套設施,項目總投資金額約為13.1億元(折合單價0.7278元/Wh)。

2025年12月31日,由于500kV匯集升壓站工程的建設進度,以及項目規劃、用地手續等原因未達預期,項目整體進度也受到了影響。永臻股份包頭儲能電站項目的竣工并網時間由2025年12月31日推遲至2026年9月30日前。

截至2026年9月30日,永臻股份包頭儲能電站項目升壓站區、儲能區已基本建設完成,場地內主要設備GIS、主變、電氣艙、電池倉、PCS等均已到貨并安裝

完成,220kV線路、園區500kV匯集升壓站均已進入收尾階段,基本具備并網條件。

但是,園區500kV匯集升壓站至卜爾漢圖500kV變電站外送線路因地方政府及供電公司建設緩慢,施工出現延遲。該儲能園區500kV匯集升壓站至卜爾漢圖500kV變電站外送線路屬于內蒙古自治區重點電力項目清單公共配套工程,由內蒙古電力(集團)有限責任公司包頭供電分公司承建,負責設計、建設及施工。受此影響,永臻股份包頭儲能電站項目不能如期于2026年9月30日并網。目前地方政府正積極推動該項工作,力爭盡快實現竣工并網。

看個廣告休息一下

值得注意的是,2025年10月,包頭卜爾漢圖寶豐寧夏寶豐1500MW/9000MWh新型儲能專項行動項目中另一子項目包頭卜爾漢圖50萬千瓦/300萬千瓦時儲能項目,因倒賣儲能指標,被內蒙古能源局收回建設指標。

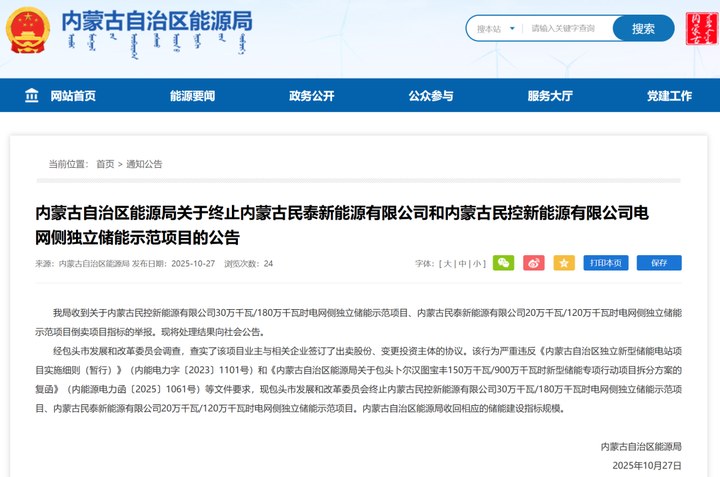

收回的指標涉及兩個項目:內蒙古民控新能源有限公司30萬千瓦/180萬千瓦時電網側獨立儲能示范項目、內蒙古民泰新能源有限公司20萬千瓦/120萬千瓦時電網側獨立儲能示范項目,兩個項目的控股股東均為人民控股集團有限公司。

2026年6月,包頭卜爾漢圖50萬千瓦/300萬千瓦時儲能項目重新開啟項目優選。

永臻股份公告原文如下:
